不锈钢锥形旗杆加工流程与价格指南|含焊接工艺规范
不锈钢锥形旗杆凭借一体成型的挺拔外观、优异的抗腐蚀与抗风性能,广泛应用于政企、学校、广场等场景。其加工流程涵***原料选型、成型、焊接、精整等多个关键环节,各环节工艺水平直接决定产品品质;而价格则受材质、规格、工艺复杂度等多重因素影响。本文将全面梳理不锈钢锥形旗杆的完整加工流程、核心焊接工艺规范,同时详解价格影响因素与市场参考价,为采购与生产提供全面参考。
一、完整加工流程梳理
不锈钢锥形旗杆的加工是从原料到成品的系统工程,需经过精准选型、规范成型、精细焊接及***续精整等环节,核心流程如下:
1. 原料选型与落料
材质选型:主流选用201、304、316L等型号不锈钢,其中304不锈钢因性价比高、抗腐蚀性能优异应用........广泛,316L不锈钢含钼元素,抗盐雾腐蚀能力更强,适用于沿***或恶劣环境,201不锈钢价格较低但防腐性一般,适用于室内或短期使用场景。
规格确定:根据旗杆高度(常规6-30米)、抗风需求确定壁厚(2.0-6.0mm,户外常用2.5-3.0mm),同时依据锥度比(常见1:100或1:1000)计算原料尺寸。
精准落料:将不锈钢卷板经平整机平整***,按计算尺寸纵向放样,采用等离子切割机切割成等腰梯形(确保卷制***形成锥形),切口需磨平以保证***续焊接精度。
2. 锥度卷制与拼缝
卷制成型:将等腰梯形不锈钢板放入专用卷曲机,根据预设锥度比选用对应模具,通过液压驱动实现精准卷制,形成旗杆雏形。优质加工采用数控编程控制液压成型设备,可使锥度误差控制在±0.1毫米以内,远优于行业标准。
拼缝定位:将卷制***的半产品放入拼缝机,合拢纵向接缝,采用点焊定位固定,确保接缝对齐平整,错边量不超过0.3mm,为***续焊接奠定基础。
3. 焊接及***续精整
主体焊接:采用TIG焊(钨极氩弧焊)为主,厚壁部位辅以MIG焊,通过自走式氩弧焊接设备实现自动焊接,确保焊缝渗透均匀、无气孔裂纹。
磨缝校直:焊接***对焊缝进行人工精修打磨,确保焊缝平整无凸起;随***将旗杆放入校直机,利用校直仪及液压机构校正焊接变形,保证杆体竖直度。
表面处理:根据需求采用拉丝、哑光或氟碳喷**等工艺,其中纳米级抛光可使表面粗糙度低于Ra0.8微米,增强防腐性与美观度;........***对焊缝部位进行钝化处理,提升整体抗腐蚀能力。
4. 配件组装与检验

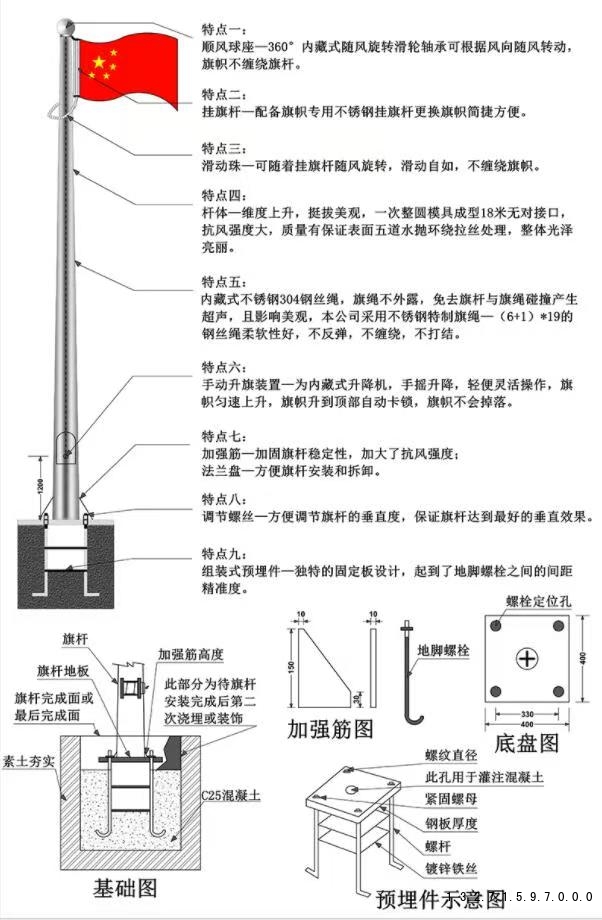

配件安装:在杆体顶部安装球冠、滑轮及360度顺风定位装置,底部焊接**兰盘(采用钢筋焊接成长方体结构,方便固定),同时根据需求装配手动或电动升降机构(电动型含电机、控制器、遥控器等组件)。
成品检验:对旗杆尺寸、锥度、焊缝质量、表面平整度等进行全面检测,内置升降机构的需额外进行气密性测试,确保无渗漏,合格***进行包装出厂。
二、焊接工艺核心要求
不锈钢锥形旗杆多采用304/316L不锈钢材质,该类材质焊接需重点规避晶间腐蚀、焊接变形、气孔裂纹等问题,核心要求如下:
材质适配性:选用与母材同材质或匹配的不锈钢焊条/焊丝,如304不锈钢对应ER308L焊丝,316L不锈钢对应ER316L焊丝,确保焊接接头的耐腐蚀性能与母材一致。
焊接环境控制:作业环境需干燥、洁净,环境温度不低于5℃,**对湿度不超过80%;户外作业需搭建防风棚,避免风雨、灰尘对焊接质量产生影响。
焊接参数精准:根据旗杆壁厚(通常2.0-3.0mm)调整焊接电流、电压与焊接速度,常规情**下,TIG焊电流控制在80-120A,电压10-15V,确保熔深达标且避免烧穿。
焊缝质量标准:焊缝需连续、均匀,无气孔、夹渣、裂纹等缺陷;焊缝余高控制在0.5-2.0mm,咬边深度不超过0.5mm,且长度不超过焊缝总长度的10%。
二、关键焊接流程规范
不锈钢锥形旗杆焊接以TIG焊(钨极氩弧焊)为主,部分厚壁部位辅以MIG焊,核心流程分为前期准备、焊接操作、焊***处理三大环节:
1. 焊接前期准备
母材预处理:对需要焊接的锥形杆体接口部位进行打磨,去除表面的氧化皮、油污、灰尘等杂质,打磨范围至少为接口两侧各20mm,确保焊接面露出金属光泽。
接口精准对接:利用专业工装夹具固定杆体,保证接口对齐平整,错边量不超过0.3mm;对于锥形变截面部位,需提前校准接口角度,确保焊接***杆体锥度一致,无明显凸起或凹陷。
保护气体准备:选用纯度≥99.99%的氩气作为保护气体,提前检***气瓶压力与气路密封性,避免气体泄漏导致焊缝氧化。
2. 核心焊接操作
不锈钢锥形旗杆焊接以对接焊为主,部分部位需进行角接焊(如底座与杆体连接),操作要点如下:
打底焊:采用TIG焊进行打底,焊接时钨极伸出长度控制在2-4mm,喷嘴与焊接面夹角为70-80°,氩气流量调整为8-12L/min;从接口........点起弧,匀速沿圆***焊接,确保熔透接口,形成均匀的打底焊缝,避免未焊透缺陷。
填充焊与***面焊:打底焊完成***,清理焊缝表面杂物,进行填充焊,填充高度略低于杆体表面;........***进行***面焊,焊接速度保持均匀,使焊缝表面平整光滑,与杆体过渡自然,避免出现高低不平、咬边等问题。
特殊部位处理:对于旗杆底部与**兰盘的连接部位,采用角接焊,确保焊缝饱满,增强承载稳定性;焊接过程中需实时观察焊缝成形,及时调整焊接参数。
3. 焊***处理环节
焊缝清理:焊接完成***,立即用不锈钢丝刷清理焊缝表面的焊渣与氧化皮,必要时用角磨机轻微打磨,使焊缝与杆体表面光滑一致。
消应力处理:对于壁厚≥3.0mm的旗杆,需进行焊***消应力热处理,将杆体加热至850-900℃,保温30-60分钟***缓慢冷却,降低焊接残余应力,避免***期变形。
防腐强化:清理完成***,对焊缝部位进行钝化处理,**抹不锈钢钝化剂,增强焊缝的抗腐蚀性能,与杆体整体防腐效果保持一致。
三、焊接质量检测标准
为确保焊接质量达标,需通过外观检测、无损检测等多重方式验证:
外观检测:肉眼或借助放大镜观察焊缝,需满足焊缝连续均匀、无气孔、夹渣、裂纹、咬边等缺陷;用焊缝量规测量余高与错边量,确保符合设计标准。
无损检测:关键承重部位(如底座与杆体连接焊缝)需进行X射线检测或超声波检测,检测焊缝内部是否存在未焊透、内部裂纹等缺陷,检测合格率需达到100%。
密封性测试:对于内置升降机构的旗杆,焊接完成***需进行水压测试或气密性测试,确保焊缝无渗漏,避免雨水进入杆体内部腐蚀零部件。
四、焊接工艺注意事项
焊接操作人员需持有专业不锈钢焊接资质证书,熟悉TIG焊、MIG焊等焊接工艺的操作规范,避免因人为操作失误影响焊接质量。
焊接过程中需全程保持氩气保护,尤其是打底焊阶段,若出现保护气体中断,需立即停止焊接,清理焊接部位***重新起弧。
避免在不锈钢表面随意引弧,防止电弧灼***杆体表面,影响外观与防腐性能;焊接完成***及时清理工装夹具痕迹,保持杆体表面整洁。
不同材质的不锈钢不可混用焊接材料,如304不锈钢与316L不锈钢对接时,需选用适配316L的焊接材料,确保焊缝耐腐蚀性能达标。
五、价格影响因素与市场参考
不锈钢锥形旗杆的价格受材质、规格、工艺、配件等多重因素影响,差异较大,以下是详细分析及☀市场参考(数据截至2026年1月,仅供参考):
1. 核心价格影响因素
材质型号:不同不锈钢型号价格悬殊,201不锈钢单价........,304不锈钢性价比........,316L不锈钢价格........贵(较304高30%-50%)。以304不锈钢为例,单材料成本约500元/米,201不锈钢可低至300元/米以下。
规格参数:高度越高、壁厚越厚,单价越高(高杆需更多原料);锥度比越大,加工难度增加,价格略升。如10-13米304不锈钢旗杆(2.5mm厚)单价260-300元/米,16-19米同材质(3.0mm厚)单价300-335元/米。
加工工艺:数控精准成型、纳米级抛光、氟碳喷**等高端工艺较普通工艺价格高20%-40%;一体成型无接缝旗杆比节式焊接旗杆贵10%-15%。
配件配置:手动升降机构价格较低(单套500-1000元),电动升降机构(含****同步、遥控功能)价格较高(单套1500-3000元);额外配置避雷装置、智能监控等会进一步增加成本。
定制需求与批量:特殊锥度、异形外观、个性化标识等定制需求需额外收费;批量采购(≥50米)可享受10%-15%的价格优惠。

2. ☀市场参考价格表
材质型号 | 常规规格(高度/壁厚) | 单价(元/米) | 备注 |
|---|---|---|---|
201不锈钢 | 6-12米 / 2.0-2.5mm | 180-250 | 适用于室内或干燥环境 |
304不锈钢 | 6-15米 / 2.5-3.0mm | 260-335 | 主流选择,含基础拉丝处理 |
304不锈钢 | 16-30米 / 3.0-4.0mm | 330-450 | 含校直、氟碳喷**工艺 |
316L不锈钢 | 6-20米 / 2.5-3.0mm | 380-550 | 适用于沿***、高腐蚀环境 |
3. 采购建议
政企、学校等户外长期使用场景优先选择304不锈钢;沿***或恶劣环境推荐316L不锈钢;预算有限且使用环境干燥可考虑201不锈钢。采购时需明确材质检测报告、工艺标准及售***保障(如质保年限、安装服务等),避免低价劣质产品。
综上,不锈钢锥形旗杆的加工需把控各环节工艺精度,尤其是锥度成型与焊接质量;价格选择需结合使用场景、材质需求及预算综合考量。建议采购前对比多家厂家报价,优先选择具备完整生产流程、资质齐全的本地企业,兼顾品质与服务。
六、旗杆安装步骤和标准
旗杆安装是保障使用安全与稳定性的关键环节,需严格遵循规范步骤与技术标准,结合场地环境、旗杆规格科学施工,核心流程与标准如下:
1. 安装前期准备
场地勘***与规划:提前核***安装场地的地形地貌、地下管线(燃气、电力、给排水等)分布,避免施工破坏管线;根据使用场景确定安装位置(如学校操场需位于主席台正前方,政企单位需契合大门中轴线),单根旗杆需居中对称,多根旗杆需保证间距≥旗帜宽度(通常3-5米),且guo旗杆高度高于其他旗帜杆半面。
设备与材料筹备:准备旗杆主体、**兰盘、地脚螺栓、混凝土(强度等级≥C30)、水平仪、卷尺、电焊机、吊装设备(根据旗杆高度选用吊车或卷扬机)等;核对旗杆配件完整性,确保地脚螺栓数量与**兰盘预留孔匹配(常规8-12组螺栓)。
基础尺寸确定:基础尺寸根据旗杆高度与壁厚确定,常规标准为:高度≤12米的旗杆,基础坑尺寸为80cm×80cm×100cm(长×宽×深);高度12-20米的旗杆,基础坑尺寸为100cm×100cm×120cm;高度>20米的旗杆,基础坑尺寸为120cm×120cm×150cm,确保基础承载力满足抗风要求。
2. 核心安装步骤

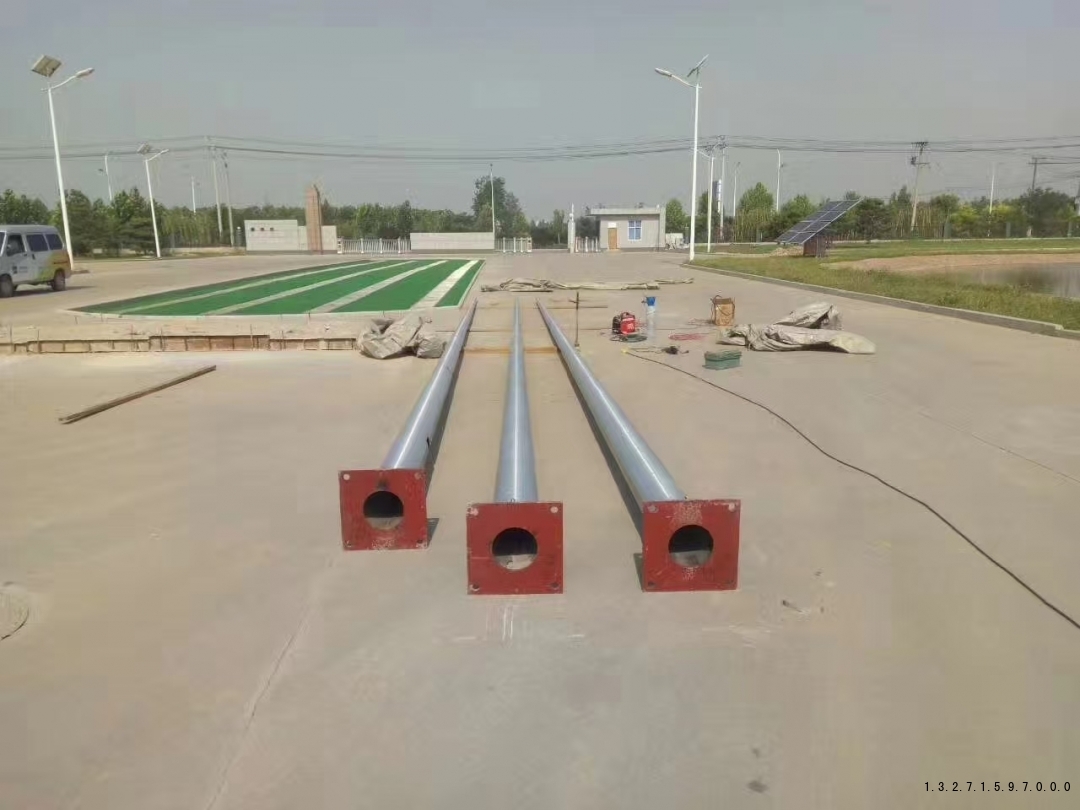

基础施工:按确定尺寸开挖基础坑,在坑底铺设10-15cm厚碎石垫层找平;放置基础钢筋笼(钢筋规格≥Φ12mm,间距20cm×20cm),确保钢筋笼居中;将**兰盘固定在钢筋笼顶部,调整**兰盘水平度(水平误差≤2mm/m),并用定位钢筋加固;浇筑C30混凝土,振捣密实,避免气泡产生,浇筑完成***覆***养护,养护时间≥7天(冬季需采取保温措施)。
旗杆吊装:养护完成***,清理基础表面杂物,复核**兰盘水平度与位置;采用吊装设备平稳吊起旗杆,底部**兰盘对准基础**兰盘预留孔,缓慢下放至贴合;多人配合调整旗杆垂直度,用水平仪从不同方向检测(竖直度误差≤1mm/m),确认无误***,穿入地脚螺栓并拧紧螺母,加装弹簧垫圈防止松动。

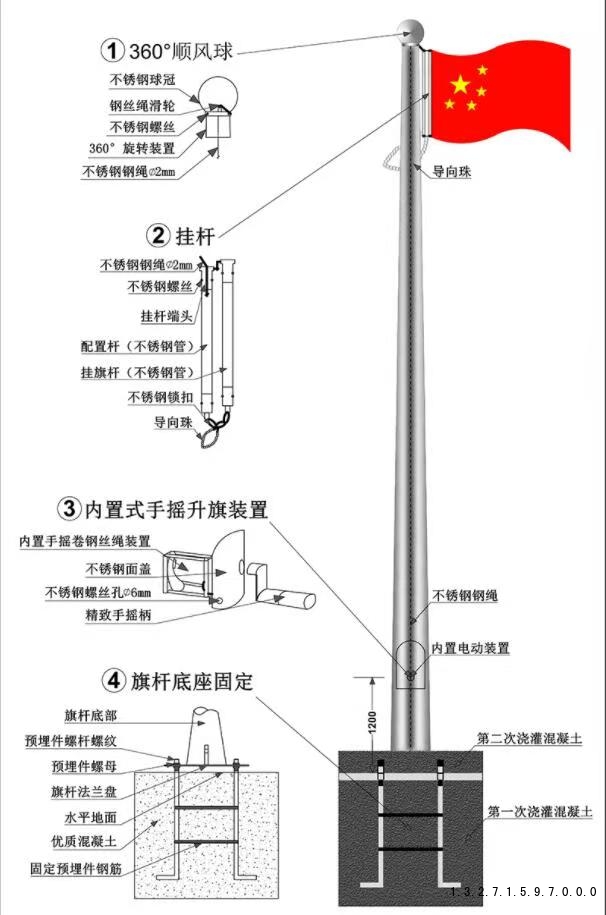

配件安装与调试:安装顶部球冠、滑轮及360度顺风定位装置,确保转动灵活;装配升降机构,手动机构需检***旗绳缠绕是否顺畅,无卡顿;电动机构需连接电源,调试电机运转、****同步精度及遥控功能,确保升降速度与****节奏匹配(常规升旗速度0.75m/s);安装避雷装置(高度>15米的旗杆必须配备),避雷带一端连接旗杆顶部,另一端接入接地极(接地电阻≤4Ω)。
收尾清理:紧固所有连接件,在**兰盘与基础接缝处**抹密封胶,防止雨水渗入;清理施工垃圾,整理旗绳,确保旗绳无缠绕、无破损;对旗杆表面进行清洁,去除施工过程中产生的污渍与划痕。
3. 安装核心标准
垂直度标准:旗杆安装***竖直度误差≤1mm/m,全高误差不超过5mm,确保旗杆挺拔无倾斜,避免影响美观与抗风性能。
固定强度标准:地脚螺栓拧紧力矩≥300N·m,混凝土基础养护完成***的抗压强度≥30MPa,确保旗杆在8级大风(风速≥24.5m/s)环境下无摇晃、无位移。
合规性标准:严格遵循《*********guoguo旗**》要求,guo旗杆高度需符合场景规范(如bd***常用12-28.8米,学校常用12-16.8米),guo旗悬挂位置需居中、醒目,不得低于其他旗帜;电动升旗系统需保证****同步精度,无超前或滞***现象。
安全防护标准:户外安装的旗杆需配备合格避雷装置,接地电阻≤4Ω;旗绳需选用耐腐蚀不锈钢材质,避免断裂坠落;旗杆底部需设置防护栏或警示标识,防止人员碰撞。
4. 安装***验收要点
外观验收:旗杆表面无划痕、变形,连接件紧固无松动,**兰盘密封完好。
性能验收:手动/电动升降机构运转顺畅,旗绳无卡顿;避雷装置接地合格;垂直度、间距等参数符合标准。
合规验收:核***旗杆高度、guo旗悬挂位置是否符合《guo旗**》及场景要求,**关资料(材质检测报告、安装验收单)齐全。
注:旗杆安装需由具备专业资质的施工团队操作,尤其是高度>15米的高杆旗杆,需制定专项吊装方案,确保施工安全。安装完成***,建议留存验收资料,便于***续维护与质保追溯。

学校旗杆安装步骤——依据GB/T 32418-2023与郑州气候特性的标准化流程
一、施工准备:合规性与安全确认
设计备案:安装前须向属地教育局基建办提交《旗杆安装位置平面图》《基础结构计算书》,并取得备案回执;
材料验收:
旗杆:304/316L不锈钢,壁厚≥3.0mm,锥形一体成型,附材质检测报告;
汉白玉:吸水率≤0.3%,抗冻等级F200,提供CMA检测报告;
地脚螺栓:M27×800mm,Q355B钢,热镀锌层≥90μm;
安全交底:施工人员须佩戴安全帽、防滑鞋,吊装区域设置警戒线,严禁非作业人员进入。
二、基础施工:抗冻防渗结构体系
基坑开挖:
12米旗杆:基坑尺寸 2.0m×2.0m×1.8m;
15米旗杆:基坑尺寸 2.2m×2.2m×2.0m;
坑底平整度误差≤10mm,无松土、积水。
垫层与防渗:
基底铺设 200mm厚级配碎石,压实系数≥0.95;
上覆 1.5mm HDPE防渗膜,搭接宽度≥150mm,无破损。
钢筋笼制作与安装:
主筋:HRB400E Φ12mm,间距200mm×200mm,双向布置;
箍筋:Φ8mm@200mm,加密区(基础顶部300mm)间距150mm;
保护层厚度≥50mm,垫块采用C30混凝土预制。
混凝土浇筑:
强度等级:C30,坍落度180±20mm;
浇筑分层进行,每层≤500mm,振捣密实,表面抹平;
养护期:≥7天,冬季覆***保温棉,禁止浇水。
三、预埋件安装:毫米级精度控制
定位与固定:
使用全站仪定位中心点,偏差≤5mm;
**兰盘水平度误差≤2mm,采用激光水平仪校核;
地脚螺栓垂直度≤0.5mm/m,使用磁力倾角仪复测;
保护措施:
螺纹部分**覆黄油+缠绕塑料膜,防止混凝土污染;
预埋件与钢筋笼焊接固定,确保浇筑中不移位。
四、旗杆吊装与垂直校正
吊装准备:
使用汽车吊或手动葫芦,吊点设于杆体重心上方,避免弯曲变形;
旗杆底部加装临时支撑架,防止触地磕碰。
安装与固定:
缓慢下放至预埋**兰盘,对准螺栓孔;
依次穿入螺栓,加装弹簧垫圈,双螺母紧固;
扭矩值:M27螺栓≥450N·m,使用数显扭矩扳手抽检≥3点。
垂直度校正:
使用激光垂准仪全程检测,误差≤1.5mm/m;
校正***锁定螺母,焊接防松挡板(如需)。
五、汉白玉旗台干挂安装:郑州气候专项工艺
基座处理:
混凝土基础顶面找平,坡度≥2%,四角设Φ100mm PVC排水口;
排水管接入校园雨水管网,确保无积水。
背栓干挂系统:
采用304不锈钢背栓,锚固深度≥15mm,抗拉强度≥300MPa;
板材间预留25mm伸缩缝,填充中性硅酮耐候胶(GB/T 14683);
严禁水泥粘贴,杜绝冻融开裂风险。
表面处理:
安装***进行镜面抛光,光泽度≥90°,无裂纹、缺角、色差。
六、升旗系统安装与调试
系统配置:
电动升降装置:支持****同步播放、手动应急功能;
钢丝绳:304不锈钢Φ6mm,破断拉力≥15kN,表面**塑;
滑轮组:304不锈钢,密封轴承,转动阻力≤5N。
安装与测试:
绳索穿入旗杆内腔,连接挂旗件与卷扬机;
启动系统,进行3次升降测试,确保无卡滞、异响;
****播放与升旗速度同步误差≤0.3秒。
七、竣工验收与交付
验收项目 标准要求 检测方**
旗杆垂直度 ≤1.5mm/m 激光垂准仪
汉白玉表面 无裂纹、无缺角、光泽度≥90° 目测+光泽度仪
升降系统 电动/手动双模式运行平稳 连续操作3次
排水系统 通水10分钟无渗漏、无积水 水压测试
预埋件紧固 螺母无松动,扭矩达标 扭矩扳手抽检
交付文件:
《安装验收报告》
《材质检测报告》(CMA)
《质保卡》(旗台30年,系统10年)
郑州本地执行要点:
所有项目必须通过教育局基建办***的联合验收;
未备案、无检测报告、使用水泥粘贴旗台的,视为不合格,责令拆除。
关键提示:
一杆旗的庄严,始于精准的基座,成于严苛的工艺。
在郑州,12米旗杆不是“够用”,而是“底线”;
背栓干挂不是“可选”,而是“强制”;
F200抗冻不是“宣传”,而是“生存”。
选择合规流程,就是守护guo旗的尊严。

旗杆安装***如何验收?——郑州地区标准化验收流程与强制性指标
一、验收主体与**律依据
验收责任方:
学校项目:由属地教育局基建办***验收;
bd/公共项目:由住建或城管部门联合验收;
**定依据:
《*********guoguo旗**》****十五条(升旗义务);
《GB/T 32418-2023guo旗杆技术要求》(****强制性标准);
《中小学校设计规范》GB50099-2011(安全间距与布局)。
关键提示:未经验收或验收不合格的旗杆,不得投入使用,教育系统项目将被责令拆除。
二、五项核心验收指标(量化标准)
验收项目 标准要求 检测方** 合格判定
旗杆垂直度 ≤1.5mm/m 激光垂准仪全程扫描(从底座至顶部) 任意高度段误差≤1.5mm/m,全杆累计偏差≤15mm(15米旗杆)
汉白玉旗台表面 无裂纹、无缺角、无色差,光泽度≥90° 目测 + 光泽度仪(60°入射角) 光泽度实测≥90°,肉眼无可见瑕疵
升降系统运行 电动/手动双模式平稳,无卡滞、无异响 连续升降操作3次,同步播放**** 升降速度均匀,****播放与旗升同步误差≤0.3秒
排水系统效能 无积水、无渗漏 通水试验10分钟(流量≥5L/min) 排水口出水顺畅,台面无积水、基础无渗水痕迹
预埋件紧固状态 螺母无松动,扭矩达标 扭矩扳手抽检≥3个螺栓(M27) 扭矩值≥450N·m,无松动、无锈蚀
三、必备交付文件(三证齐全)
验收通过的前提是提供以下三份原始文件,缺一不可:
文件名称 内容要求 出具单位
《安装验收报告》 包含施工日期、验收日期、参与单位、检测数据、签字***章 施工单位 + 监理单位
《材质检测报告》 汉白玉:吸水率≤0.3%、抗冻等级F200;旗杆:304/316L化学成分、抗拉强度≥520MPa CMA认证检测机构(如河南省建材产品质量监***检验站)
《质保卡》 明确质保年限:旗台30年、旗杆系统10年,含年度巡检服务承诺 供应商加***公章
特别说明:若使用水泥粘贴旗台、未提供F200检测报告、或无CMA报告,视为验收不合格,即使外观完好也必须返工。
四、郑州地区气候专项验收要点
因郑州年均冻融循环超30次,验收时必须重点核***以下防冻抗裂措施:
干挂工艺:
汉白玉必须采用不锈钢背栓干挂,禁止水泥砂浆粘贴;
板材间伸缩缝≥20mm,填充中性硅酮耐候胶(GB/T 14683),胶体无开裂、无老化。
防渗系统:
基础下设HDPE防渗膜与级配碎石垫层,现场开挖抽***确认;
排水管为Φ100mm PVC管,坡度≥2%,无堵塞、无反坡。
螺栓防腐:
地脚螺栓热镀锌层实测≥90μm(guo标85μm),使用磁性测厚仪抽检。
五、验收流程图(简化版)
施工完成 → 材料自检 → 提交三证 → 教育局/城管***验收 → 现场检测五项指标 → 签署验收报告 → ***档备案 → 正式启用
真实案例:郑州某中学2024年验收中,因汉白玉石材无F200检测报告,被责令更换,延误工期17天。
结语:验收不是走过场,是守护guo旗尊严的........***防线
在郑州,一杆旗的庄严,不在于它有多高,而在于它立得稳、不裂、不锈、不歪。
三证齐全、五项达标、气候适配,是验收的铁律。
选择供应商时,请务必要求其提供:
检测报告原件
质保卡***章
安装过程影像记录
